杨房沟水电站EPC项目全面进入主体施工

2016-06-03

    惊天一响、雄山震颤、一缕浓烟拔地而起。2016年6月1日17时55分左岸坝肩开挖第一声炮响,标志着杨房沟水电站EPC项目按合同节点全面进入主体工程施工阶段。目前,在公司正确领导下,坝肩危岩体处理、坝肩开挖、主厂房中导洞开挖、主变排风洞开挖等主体项目均按合同计划有序推进;截流相关准备工作满足计划要求;重大设计变更审查、咨询全部完成;质量、安全、环保管控等在规范化、标准化基础上进一步突出重点和亮点。

 一、主体项目工程进展顺利

    截至5月31日,左岸坝肩上部危岩体的危石清理全部完成,右岸坝肩上部危岩体的危石清理完成80%;左岸坝肩EL.2332-EL.2310M高程首次开挖爆破;引水发电系统工程主厂房中导洞累计开挖113m,完成约50%,满足合同工期要求。排烟平洞、尾调及尾闸连接洞、水垫塘交通洞、尾闸施工支洞全部开挖完成,其它辅助洞室均在按照施工计划稳步推进。

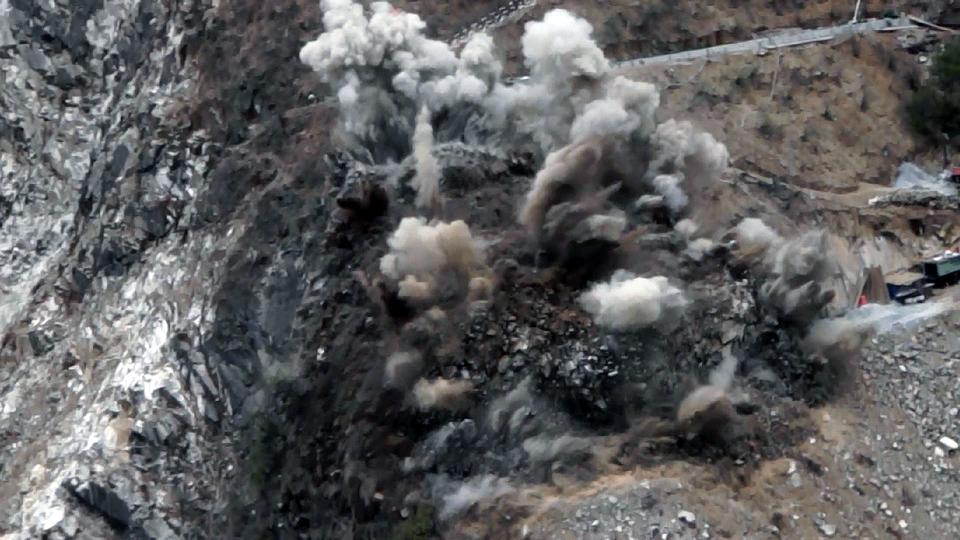

左岸坝肩EL.2332-EL.2310M爆破作业

右岸Y2-27、28危岩体处理

主厂房中导洞开挖

排烟平洞及尾闸连接洞等辅助洞室开挖

 二、截流相关准备工作稳步推进

    截流相关准备工作均按照公司整体部署和计划有序推进,截流模型试验现场检查、设计报告及施工方案评审等工作全部完成,截流大块石备料已完成约6600m3,导流洞项目进展已基本可控。

2016年5月30日截流模型试验现场检查

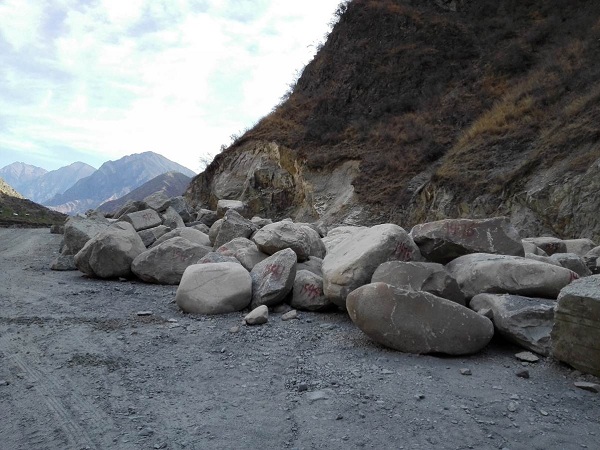

截流大块石备料

 三、质量管控扎实提升

    立足于建精品工程,以“树国内第一个百万千瓦级EPC总承包项目质量标杆”为目标。管理局持续强化总承包单位“质量自律”意识,严格落实质量“3+1检验制”,加强过程管控和监督,在重点部位开展生产性试验,推行施工质量标准化作业。目前,主体工程施工质量状况良好。

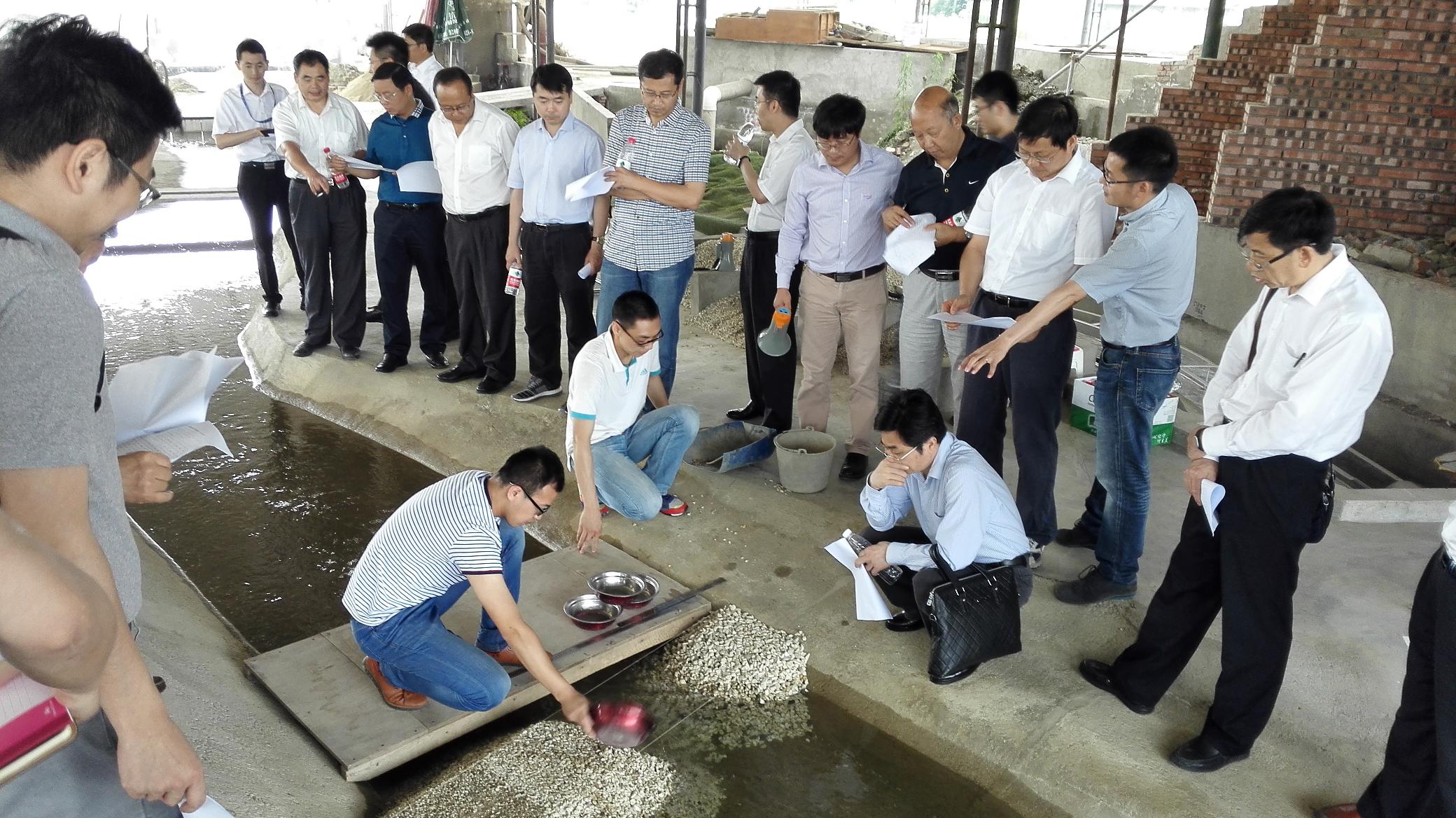

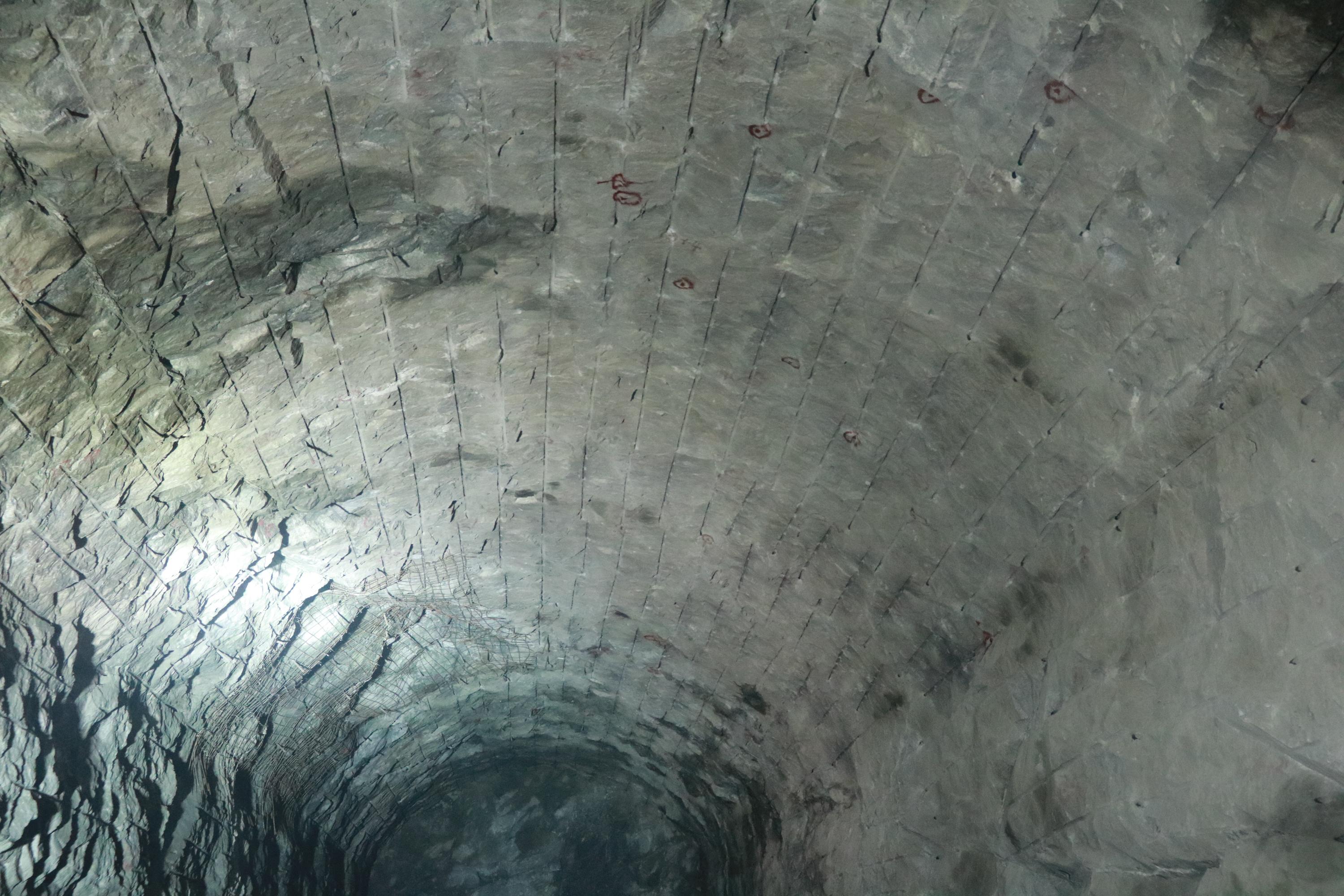

开挖光面爆破效果

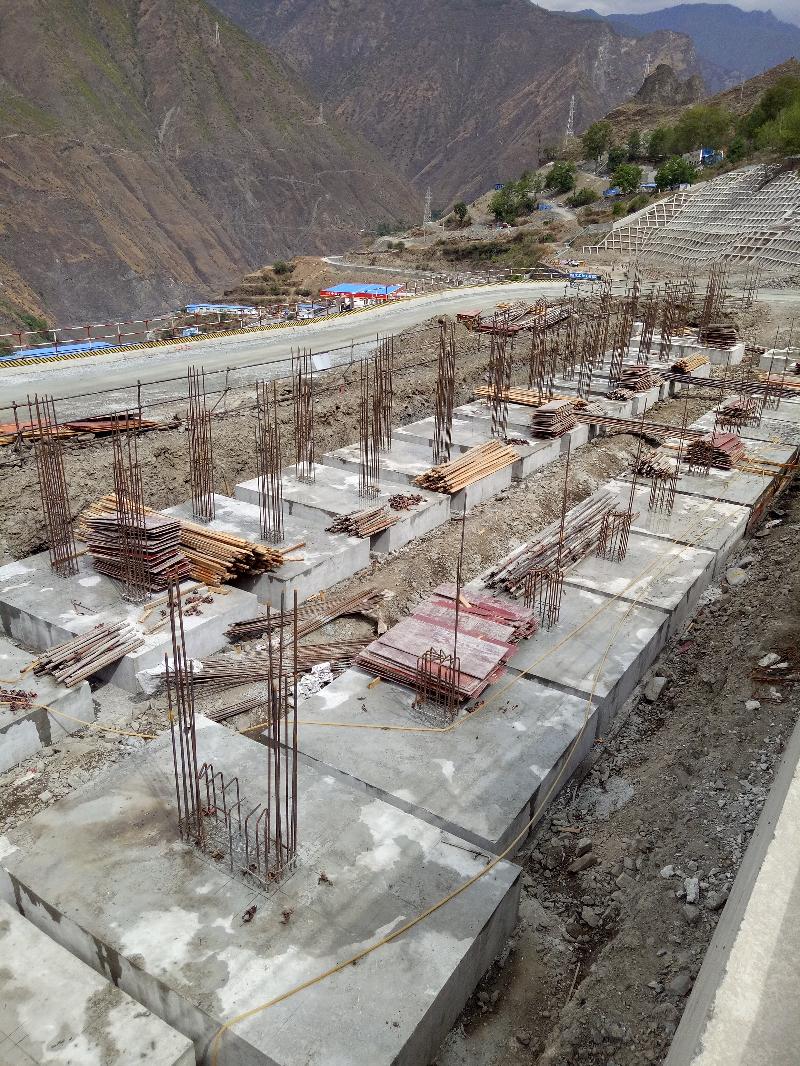

承包商营地基础混凝土浇筑

 四、安全、环保持续受控

    管理局通过进场安全环保交底和持续强化过程监督,督促总承包单位深入策划和开展安全生产标准化建设,坚持安全生产、文明施工,对重要设施、关键工序创新性地开展了“安全三检制”,将安全验收作为重点工序推进的必要条件,施工过程中严格落实安全生产和环保水保“三同时”制度,确保了安全、环保持续受控。

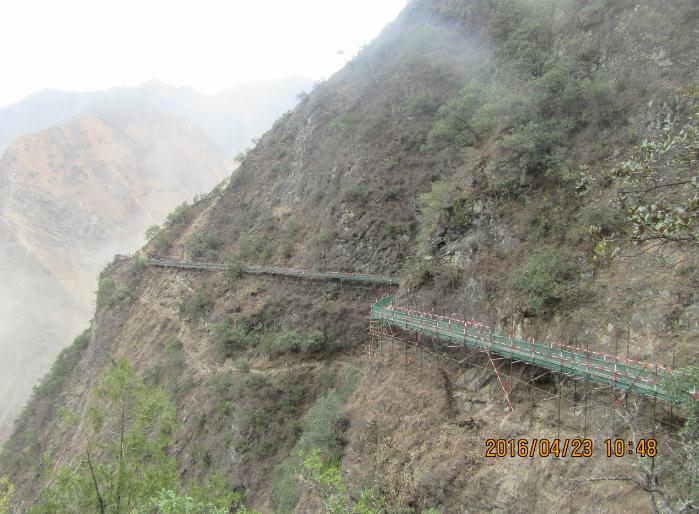

右岸坝肩以上危岩体处理施工栈道搭设规范

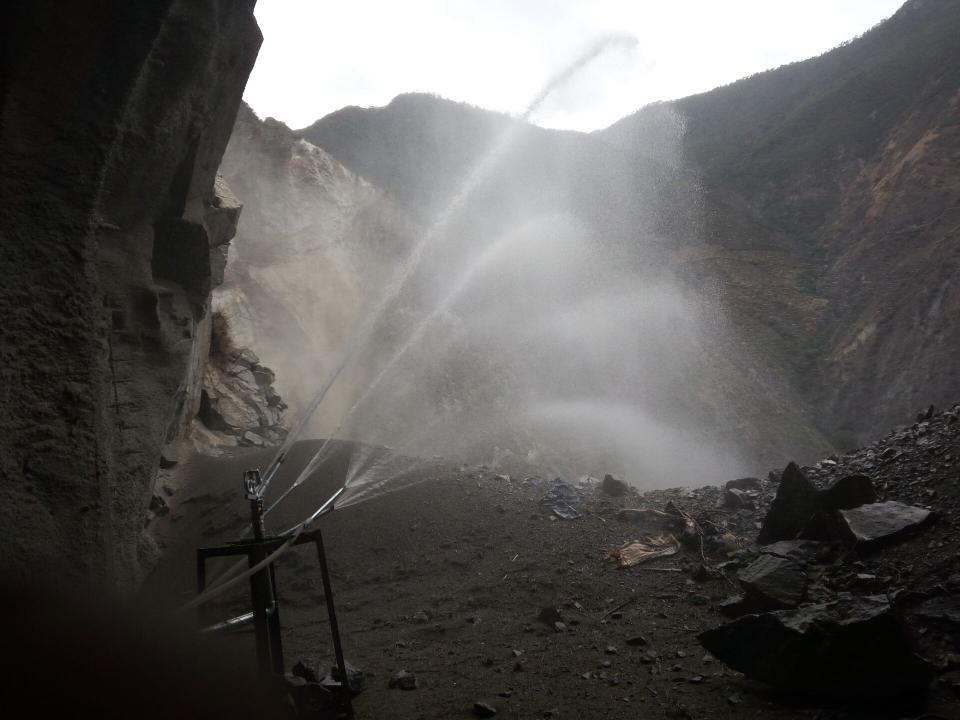

危岩体处理边坡下渣设置喷淋降尘设施

 五、重大设计方案审查、咨询圆满完成

    截至2016年5月31日,已完成161套次设计文件初步审查,已有重大设计方案审查及咨询全部完成。其中,旦波崩坡积体处理设计调整专题报告于2016年5月16日通过总院审查,杨房沟水电站装机容量调整专题报告于2016年5月20日通过中国水利水电建设工程咨询公司咨询。

杨房沟水电站旦波崩坡积体处理设计调整专题报告审查会现场

杨房沟水电站装机容量调整专题报告咨询会现场

 六、总承包执行管理项目按期移交

     场内公路、供电、砂石加工系统、前期炸药库、加油站等管理项目均已根据合同约定按期移交总承包管理。

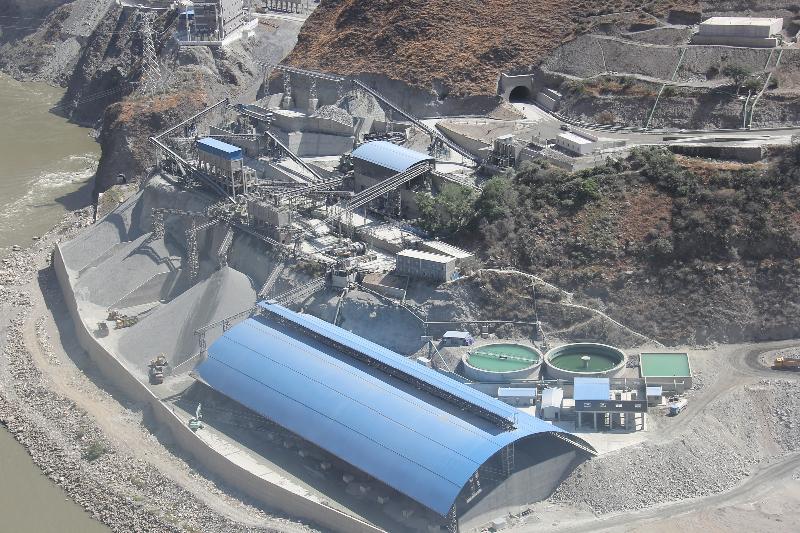

已投运的砂石加工系统

 结语:经参建各方共同努力,杨房沟水电站已由前期准备阶段转入主体工程项目全面施工阶段,重大技术方案已基本落实,各项管理制度已建立健全,安全、质量和进度等各项指标均可控。自2016年1月1日总承包进场以来,管理局通过不断与总承包商磨合和探索,EPC模式下的管理思路逐步清晰,设计施工一体化优势得到进一步发挥,EPC的基建创新模式已初现成效。

文:工程技术部、办公室/图:工程技术部
